- 現場レポート
パッシブデザインハウス・ペットと暮らすバリアフリーハウス(横浜市)
Y氏様邸が新築プランに希望されたのは、デザイン性でした。意匠共々個性が光る素敵な佇まいのデザイナーズハウスです。
ペット(犬)と暮らすご家族で1階にはウッドデッキを2階には広々バルコニーを設けて、室内外の全体が繋がるようなバリアフリー化しているのが特徴です。1階ウッドデッキはLDKや廊下、個室からも出入りできる配置設定で繋げています。ペットにも心地良い環境づくりです。
①着工
現場は遣り方が始まり着工になりました。基礎工事が始まります。
②基礎根切り工事
Y氏様邸現場の進捗状況です。今週は重機搬入して根切りの基礎工事工程から進んでいます。
③基礎配筋工事中
Y氏様邸現場進捗状況は、スムーズに進んでおりまして基礎配筋工事中になっています。
④配筋検査
本日、Y氏様邸現場は基礎配筋検査の運びとなりました。この時期たった一度だけ見られる荘厳な景色は新築特有ですね。
⑤基礎コンクリート打設
配筋検査終了後、基礎工事コンクリート打設後の現場進捗状況です。基礎型枠が取れました。
⑥基礎工事終了
Y氏様邸の現場進捗状況は基礎工事が終了して、次工程の外部配管やアンカーボルトまで進んでいます。
⑦足場・建て方工事開始

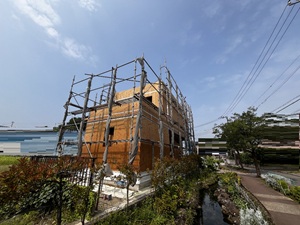

現場は先行足場を組み、本体の建て方工事が開始になります。
⑧建て方工事中
土台引きを終えて躯体構造建て方工事が開始しました。しばらくはこの工程が続きます。
⑨建方工事中
Y氏様邸は床断熱工事が終了したばかりです。スムーズに次工程に進んでいます。
⑩建て方工事中
建て方工事工程が進んでいます。上棟予定は来月に入ってから約一週間後ぐらいでしょうか。
⑪建て方工事中

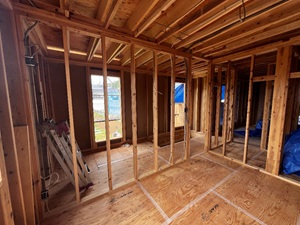

建て方工事中の現場は、2階床と壁まで進んでいます。
⑫建て方工事中

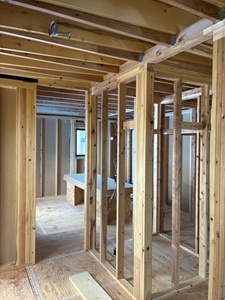

Y氏様邸の建て方工事工程の進捗状況です。同時進行で電気配線工事等が入りながらスムーズに進んでおります。上棟間近です。
⑬上棟

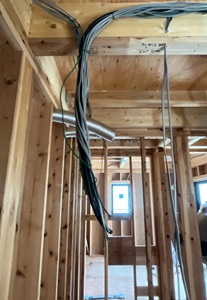

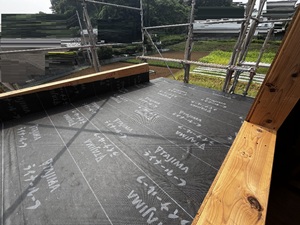

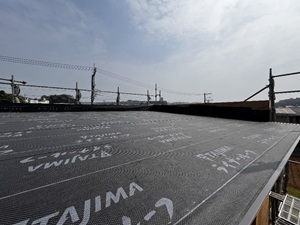

Y氏様邸は上棟の運びになりまして上棟検査が行われました。現場は平行して屋内は電気配線、屋外は屋根下地工事等の工程が進んでいます。
⑭金物取付・下地&造作工事

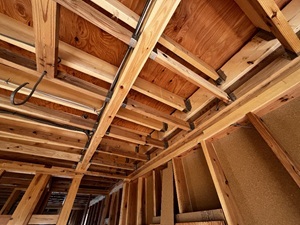

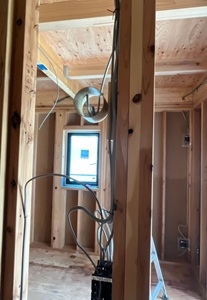

屋根は仕上げ材取付まで進み、屋内は金物取付け、下地工事と一部は造作工事に入っています。

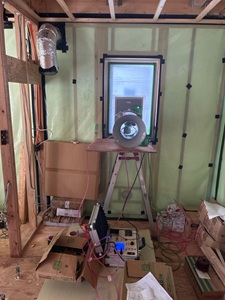

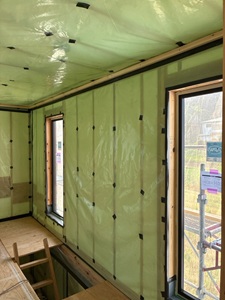

⑮気密断熱工事終了&気密断熱試験

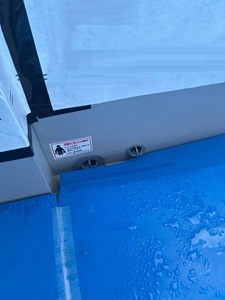

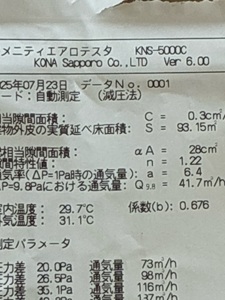

Y氏様邸現場進捗状況は気密断熱工事が終了し、この段階で気密試験をさせていただきました。写真の通りの良い結果でした。
⑯下地工事中

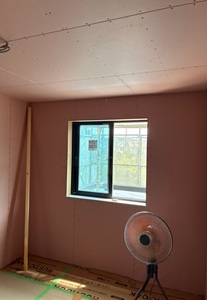

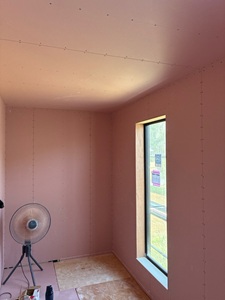

屋内外の下地工事中が続いています。屋内は石膏ボード張りがほぼ終了、屋外は外壁下地工事が続いています。

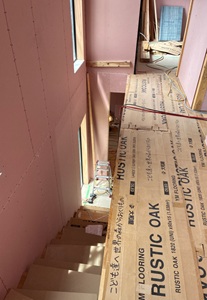

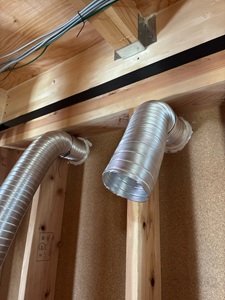

⑰造作工事中
Y氏様邸の現場進捗状況の屋内は、各部位ごとの造作工事工程が進んでいます。
