パッシブデザインハウス・LDKに延長するL字型広々バルコニーがある家(横浜市)

敷地面積を最大利用した、建物が約30坪の新築です。こちらのプランは2階をLDKして、

その延長上にL字型の広々バルコニーを設置しました。

室内側からの動線移動も速やかに外ダイニングの愉しさも考慮しています。

LDK&パントリーだけを配置した2階空間が開放的です。

①着工前現場

U氏様邸現場は只今、古屋の解体作業が終了して地盤改良工事を待つ進捗状況です。

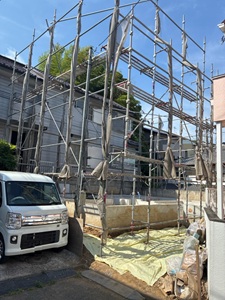

②現場着工

お待たせしました。

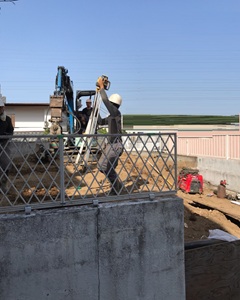

U氏様邸はようやく地盤関連が整いまして着工の運びになりました。

重機も入りまして現場は着工開始しました。これからの工事を宜しくお願します。

③基礎配筋工事中

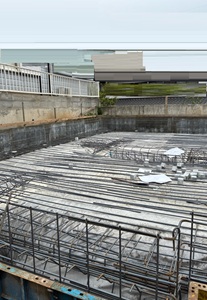

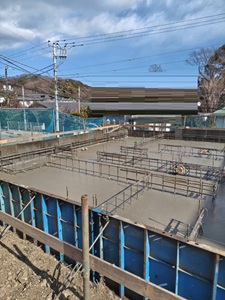

現在の現場基礎工事は配筋工事中までスムーズに進んでいます。

④基礎配筋検査

現場は基礎配筋検査の運びとなりました。

検査終了後には次工程に進んでいます。

⑤基礎工事中

基礎配筋検査後からの現場進捗状況です。

現在は基礎枠工程まで進みましたが、

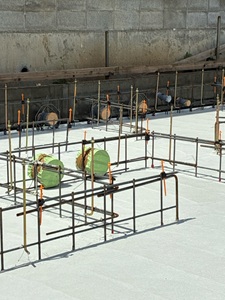

もうしばらく基礎工事工程が続きます。

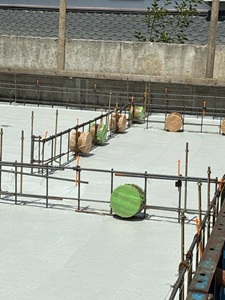

⑥基礎型枠養生中

現場は基礎型枠の養生期間中になっています。

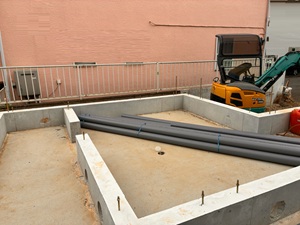

⑦外部先行配管工事中

基礎工事終了後のU氏様邸進捗状況です。

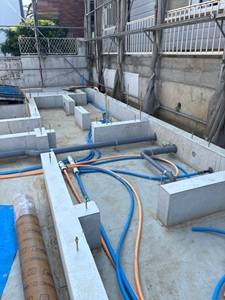

只今の現場は外部先行配管工事工程に進んでいます。

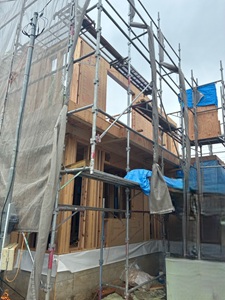

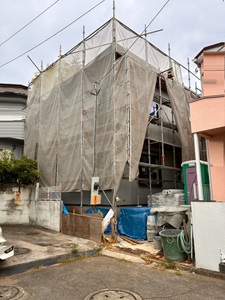

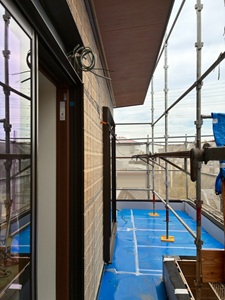

⑧先行足場工事・外部配管工事

建て方工事に先立って、

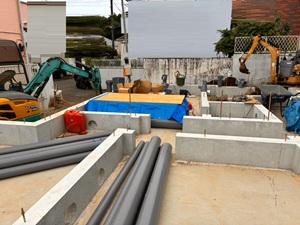

先行足場工事と外部配管工事工程に進んでいます。

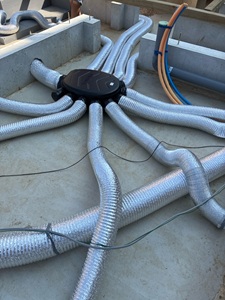

⑨各設備工事中

建て方工事直前の床下換気システム等、

各設備工事中の進捗状況です。

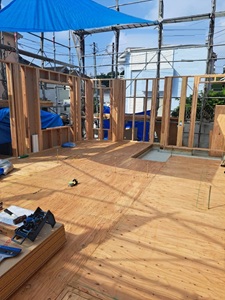

⑩建て方工事中

今週初めのU氏様邸現場進捗状況では、

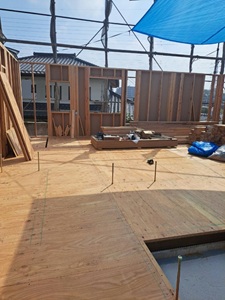

一階床と壁まで進行中です。

それから益々進んでいます。

⑪上棟間近か

U氏様邸の現場進捗状況、

今週初めは2階床・壁までの建て方工事が進んでいました。

これから晴天続きで間もなく上棟が近づいています。

⑫上棟

上棟の運びとなりましたU氏様邸です。

並行して屋外は屋根下地工事中になっています。

⑬上棟検査

U様邸現場は本日、上棟後の躯体構造検査日となりまして

無事終了致しました。

すでに次工程工事を進めています。

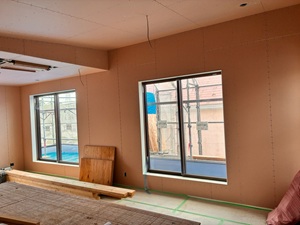

⑭下地工事

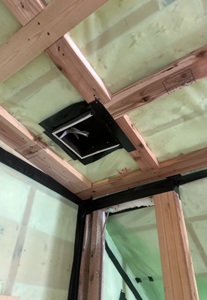

屋内の配管・配線工事はほぼ終了して一段落して、

下地工事中の進捗状況です。

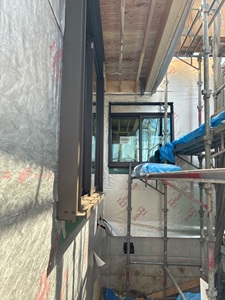

⑮外壁下地工事

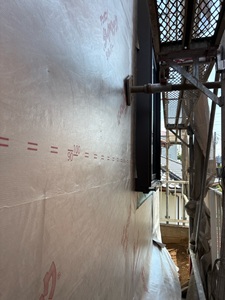

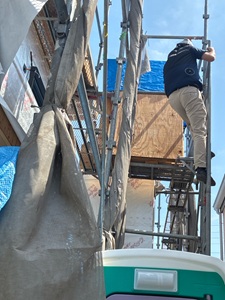

屋外は外壁下地工事工程中です。

タイベックシルバー張り終了で、

本日は外装下地検査日でした。

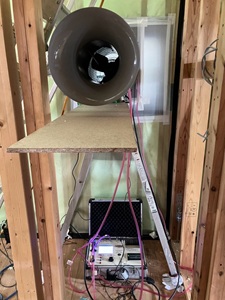

⑯気密試験

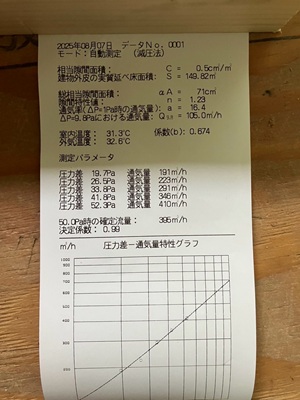

U氏様邸の気密断熱工事後の気密検査測定でした。

結果は相当隙間面積はC=0.5㎝/㎡、

成績良好でした。

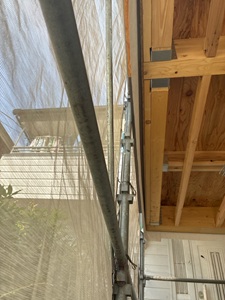

⑰配管・配線工事

夏季休暇前までの先週の現場写真です。

屋内配管・配線工事工程です。

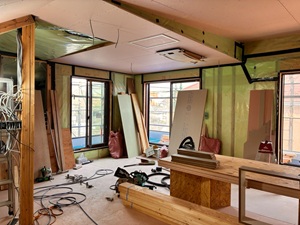

⑱下地工事・造作工事中

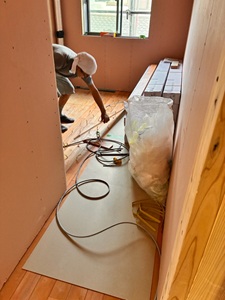

屋内は造作工事中です。

部位によっては床張り仕上げなどまで進んでいます。

屋外は外壁下地工事が進んでいます。

⑲屋内造作工事・外壁下地工事中

屋内は部位ごとの屋内造作工事に入っています。

外壁進捗は下地ラス網工事が終了段階になりました。

屋内はしばらく当工事、

外壁は次工程下地工事に続いていきます。

⑳外壁下地工事中

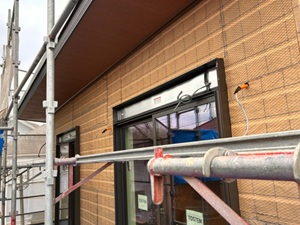

外壁は只今、ラス網張りが終了して次工程の下地工事中です。

屋内は下地工事が一段落して造作工事中ですが、

部位によっては平行して仕上げ工事が増えていく進捗状況です。

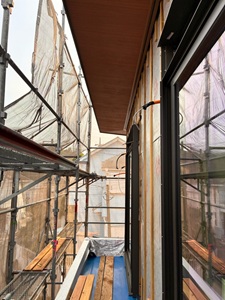

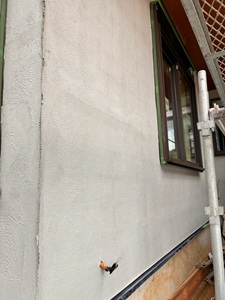

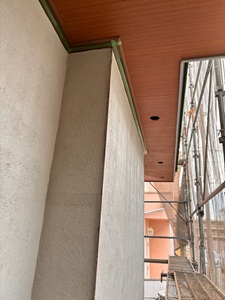

㉑外壁下地モルタル塗り

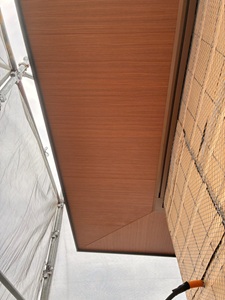

現在の外壁下地工事はモルタル塗りが間もなく終了段階です。

仕上げ工程が近くなりました。

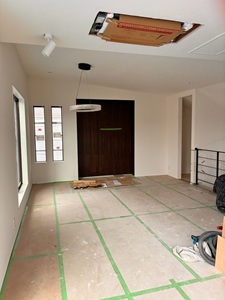

㉒内装下地工事中

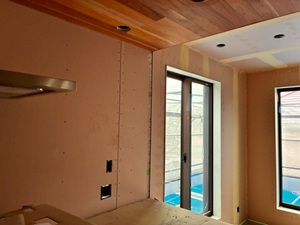

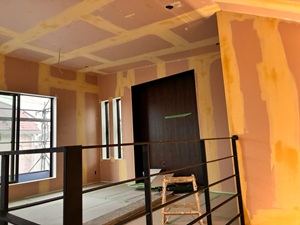

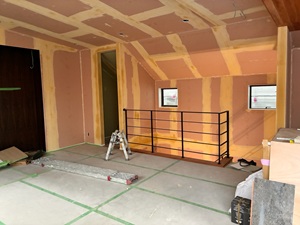

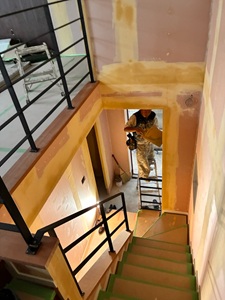

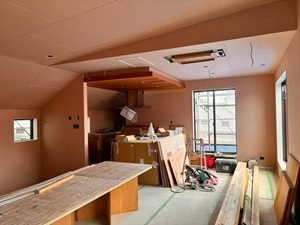

屋内は、いよいよ内装下地工事工程に入っています。

仕上げ工事まで間もなくなりました。

㉓屋根工事終了・外壁仕上げ・内装仕上げ工事中

今月はお引渡し予定になっていますU氏様邸です。

現場は屋内外全工程が仕上げ工事に進んでいます。

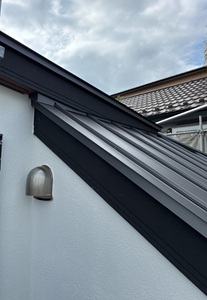

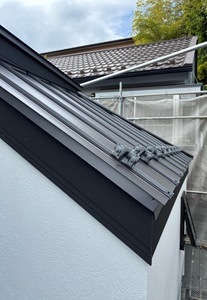

現在、屋根工事は終了しました。

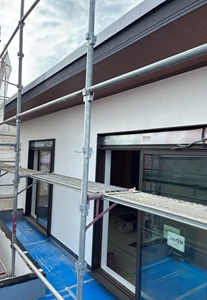

外壁は部位ごとの仕上げ工事中です。

屋内は内装下地工程が済んで仕上げ工事に進んでいます。

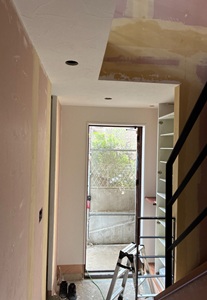

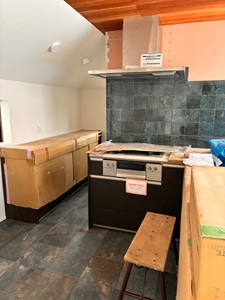

㉔仕上げ工事中

U氏様邸は来週に完成お引渡しの予定になります。

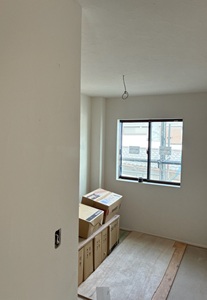

現在は一部の補修を除いて内装工事は終了しています。

機器の取り付けや雑工事を残していますが、

部位ごとの仕上げ工事を進めています。
