ビルトインガレージプランの家(横浜市)

敷地面積約33坪強に延床面積約36坪の注文住宅建築です。ご家族構成はご夫婦。

ビルトインガレージ付き2LDKですが2階LDKで6帖大のコーナーバルコニー設置が特徴です。

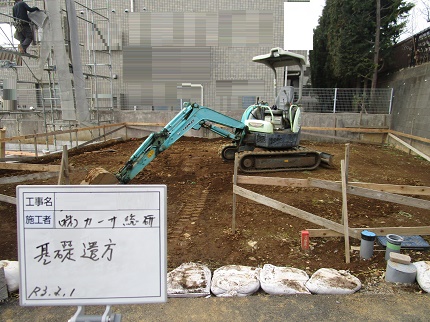

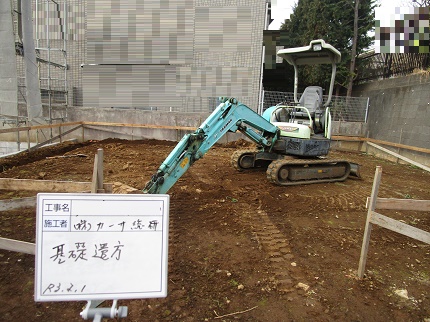

①着工しました

K氏様邸現場は1月末から基礎着工して遣り方工程に入っています。冬場で雨が少ないなかスムーズな進捗状況になるでしょう。

IMG_9516

IMG_9517

IMG_9518

IMG_9519

IMG_9544

IMG_9545

IMG_9546

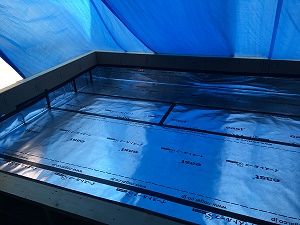

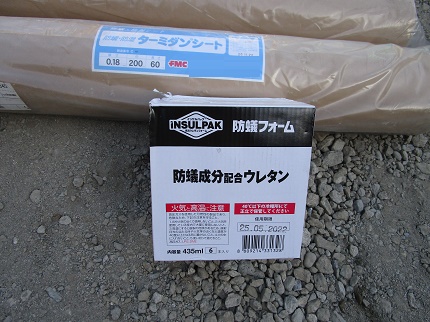

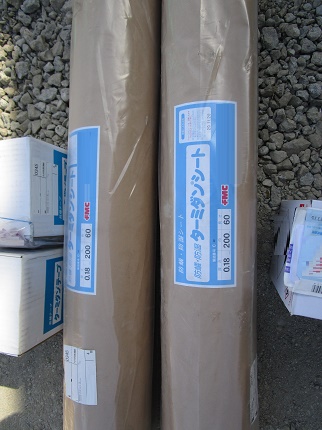

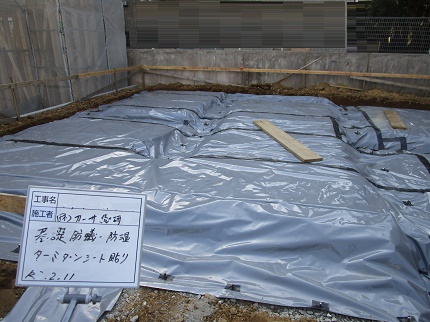

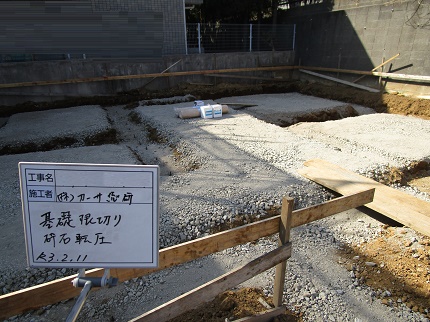

②基礎防蟻・防湿強化シート

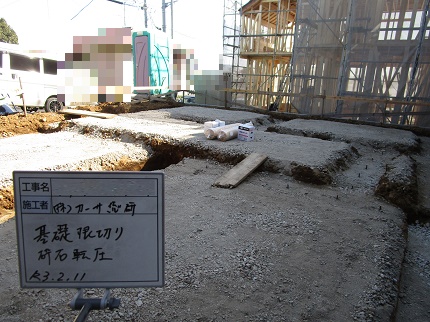

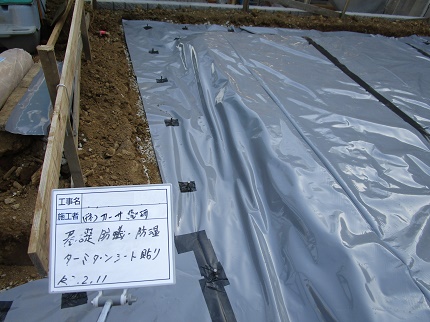

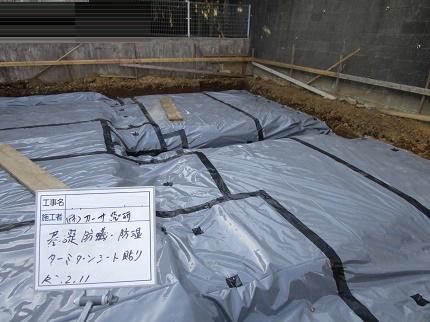

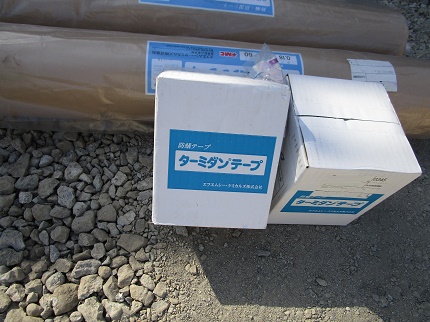

遣り方工事後の根切り工程から砕石転圧を経て 通常ですと基礎防湿シートを施しますがこちらの現場は基礎段階からプラスα防蟻強化処理を兼ねた基礎防蟻・防湿シートを施しています。気になる部位のこだわりの強化処理となりました。

IMG_9568

IMG_9571

IMG_9572

IMG_9573

IMG_9574

IMG_9575

IMG_9577

IMG_9578

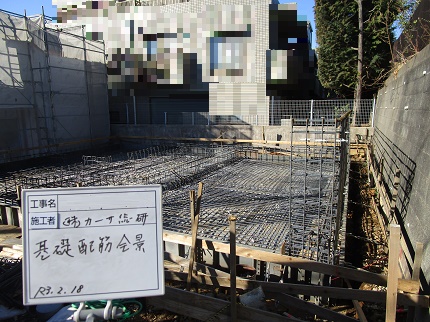

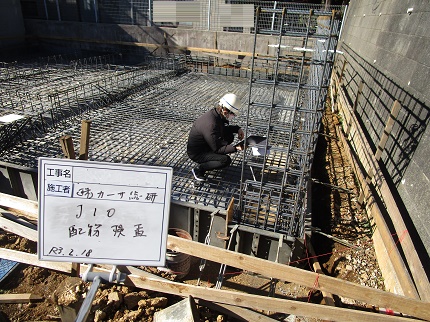

③第一回配筋検査

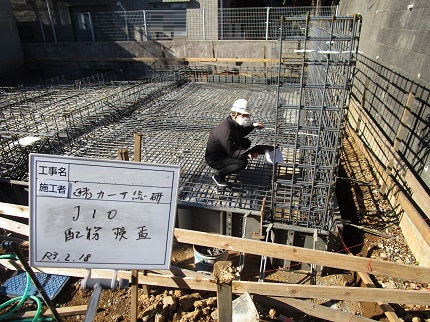

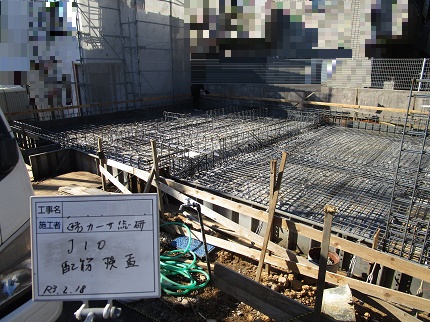

K氏様邸現場は第一回配筋検査の運びとなりまして無事終了致しました。
こちらはビルトインガレージプランの家ですがガレージシャッター付きでしかも雨に濡れずに玄関に入れる動線にしています。

IMG_9583

IMG_9615

IMG_9618

IMG_9619

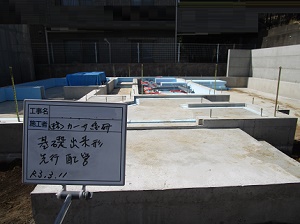

④基礎耐圧コンクリート打設

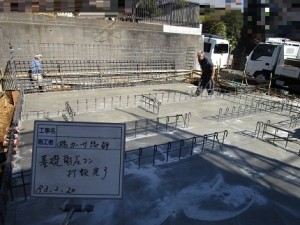

K氏様邸は基礎配筋検査後の基礎耐圧コンクリート打設が完了しています。堅固な基礎造りは続いていきます。

IMG_9655

IMG_9656

IMG_9657

⑤基礎工事・先行配管工事

K氏様邸の基礎工事は現在、先行配管工事に入った進捗状況です。

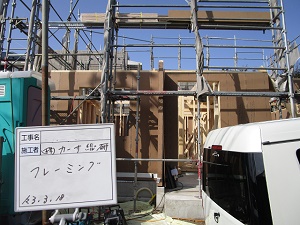

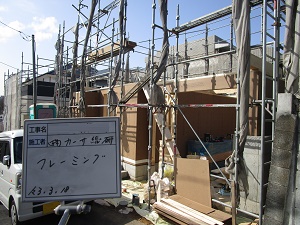

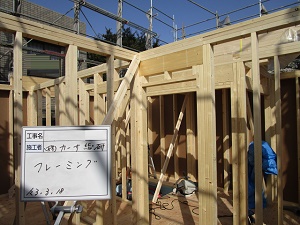

⑥建て方工事完了・躯体検査

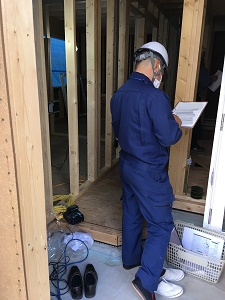

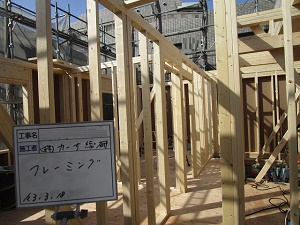

K氏様邸は3月半ばより建て方工事工程に入りましてほぼ同月に建て方完了の運びとなりました。現場は上棟検査も終了になりサッシ等の搬入と取付け作業が行われています。

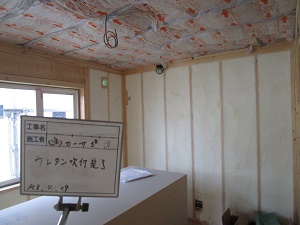

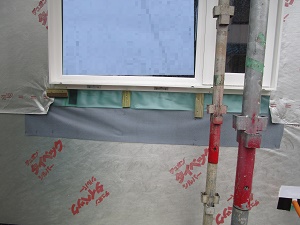

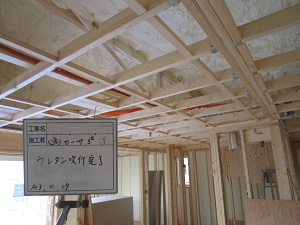

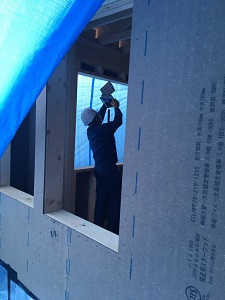

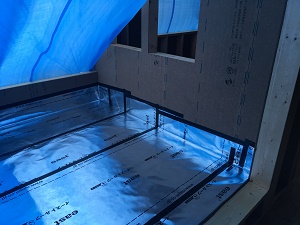

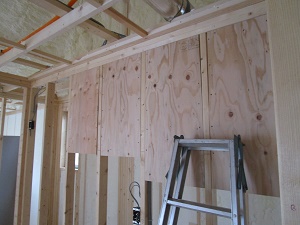

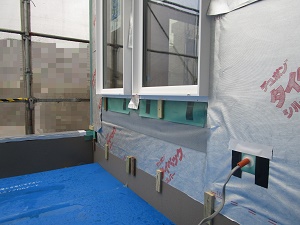

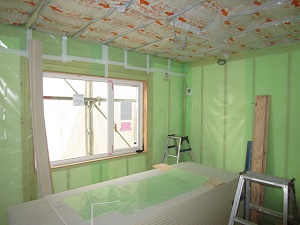

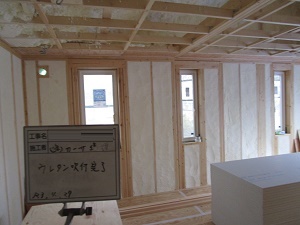

⑦断熱工事・下地工事

K氏様邸の屋内は4月末までに断熱工事作業が続きました。屋外ではバルコニー及び外壁下地工事などが続いています。

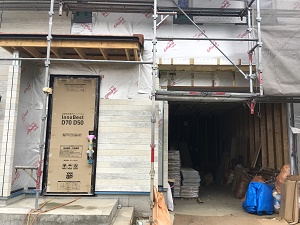

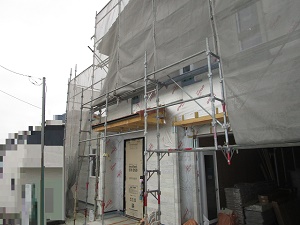

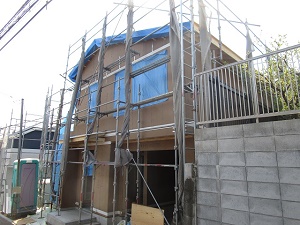

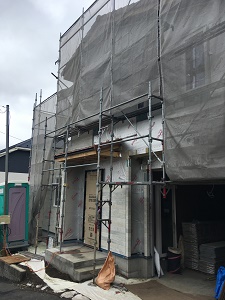

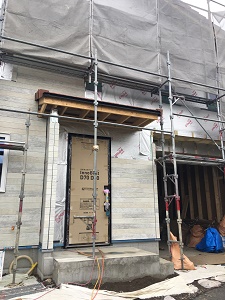

⑧外装仕上げ工事

GW明けのK氏様邸は外装サイディング仕上げ工事工程に差し掛かりました。素敵なカラー外装ですね。

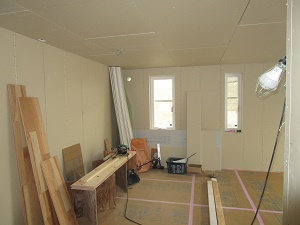

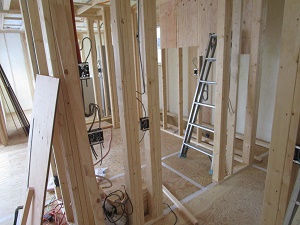

⑨下地・造作工事中

5月までのK氏様邸現場進捗状況です。

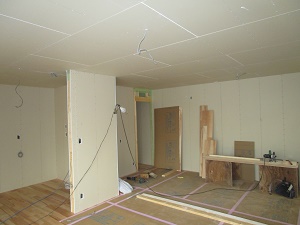

断熱終了後は各部位ごとの下地工事並びに造作工事を続行中です。写真ではフローリング仕上げ工事の一部分がみえています。

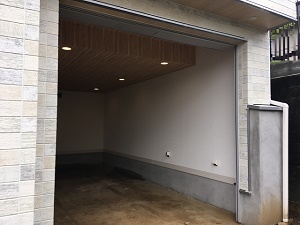

⑩広々LDK+ビルトインガレージの家

お引渡しになりましたK氏様邸です。
おめでとうございました。
